Имена и даты. Ярославскому водопроводу — 130 лет

Открытие водопровода в 1883 г. стало для Ярославля одним из «знаковых» и даже, можно сказать, поворотных событий, означавших, что город поднялся на новый, более прогрессивный и качественный уровень своего развития.

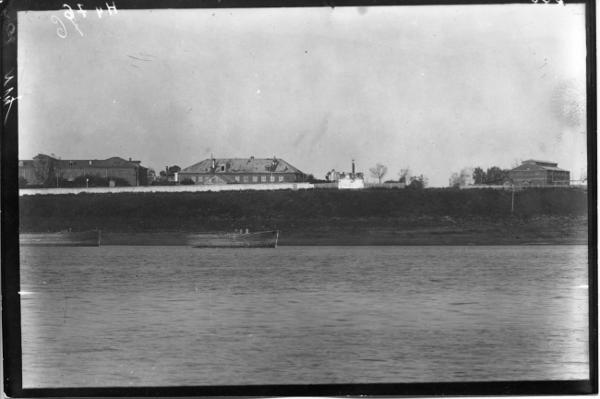

Вид с Волги на здания бывшего свинцово-белильного завода Сорокина и ярославского водопровода.
Фото начала ХХ в. Из фондов ГКУ ЯО ГАЯО.

4 февраля 1883 г. газета «Ярославские губернские ведомости» почти целый выпуск посвятила знаменательному событию в истории Ярославля, происшедшему в конце января этого года — открытию городского водопровода. В частности, корреспонденты сообщали: «30 января ... праздновалось в Ярославле открытие водопровода. Во вновь устроенном на берегу Волги в местности, носящей название «Таборы», здании, где помещена паровая машина, в час пополудни совершено было молебствие при большом стечении публики. При окончании молебствия ... паровая машина спокойно, без малейшего шума пришла в движение — и работа началась. Поднялся флаг и на Знаменской башне, на которой помещен бак для снабжения водой всего города...". 1

Открытие водопровода в 1883 г. стало для Ярославля одним из «знаковых» и даже, можно сказать, поворотных событий, означавших, что город поднялся на новый, более прогрессивный и качественный уровень своего развития.

Вопрос о строительстве водопровода в Ярославле решался долго и трудно. Впервые он был поднят еще в начале 60-х гг. Х1Х в., когда по указу императора Александра II об улучшении пожарного дела в городах России губернаторам было предписано рассмотреть возможность устройства водопроводов с пожарными кранами в некоторых городах.

3 октября 1861 г. начальник Ярославской губернии направил письмо ярославскому городскому голове П. И. Лопатину: «В частных совещаниях с Вами и некоторыми членами городского общества выражено было одобрение ... предположению об устройстве в Ярославле водопроводов. Впрочем, дошли до моего сведения и некоторые возражения против этого полезного устройства. Главное возражение заключается в неимении денежных средств. Другое, менее основательное, существует в том, что город окружен с двух сторон реками Волгой и Которослью и не имеет необходимости в водопроводах ... Прошу Вас, милостивый государь, предложить Ярославскому городскому обществу, известному своей предприимчивостью, обсудить предложение об устройстве водопроводов во всей подробности, с указанием на источники, из которых можно было бы покрыть расходы по этому сооружению и впоследствии извлекать доходы...».

9 января 1862 г. собрание Ярославского городского общества приняло решение по этому вопросу: «...Граждане и домовладельцы г. Ярославля слушали предложенное господином городским головой и потомственным почетным гражданином Павлом Ивановичем Лопатиным полученное им предписание ... об устройстве в Ярославле водопроводов. Вполне сознавая пользу от устройства их, члены собрания, обращаясь к расходам, какие необходимы будут на этот предмет, и к средствам, какие имеет в настоящее время город, не имея ни городских, ни общественных сумм, которые бы можно было употребить на устройство водопроводов, постановили: просить городского голову Лопатина довести о том до сведения г-на начальника губернии». Таким образом, вопрос об устройстве водопровода в Ярославле в начале 60-х годов XIX века был временно снят. 2

В 1871 и 1873 гг. ярославская городская дума, избранная после введения нового городового положения 1870 г., обсуждала предложение нескольких частных предпринимателей, предлагавших устроить в городе водопровод концессионным способом, на правах аренды сроком на 40 лет, с использованием подземных вод, добытых в районе сел Крест или Лучинского, откуда вода самотеком поступала бы в город. От города требовалась лишь гарантия, что суточное потребление воды будет не менее 50 тыс. ведер. Этот проект думой был отвергнут.

Тем не менее, среди гласных думы становилось все больше сторонников устройства в городе водопровода как одного из достижений цивилизованного общества. Однако, вопрос, какую использовать для него воду — речную или из подземных скважин — долго не мог получить своего разрешения.

В 1875 г. инженер К. К. Мыльников предложил устроить водопровод с использованием воды из реки Волги. 8 октября 1875 г. ярославская городская дума на своем заседании единогласно высказалась за осуществление этого проекта, однако, реализация его опять была отложена. 3

В 1870-е гг. инженеры О. П. Вяземский и К. К. Дилль подготовили свои проекты устройства ярославского водопровода.

Согласно проекту О. П. Вяземского, снабжение водопровода водой предполагалось производить из Волги, причем, водоприемник планировалось заложить в самой реке. По двум водоприемным чугунным трубам вода должна была поступать в бассейн с фильтрами, установленный в 100 саж. от берега, и затем из сборного колодца с помощью водоподъемных машин подниматься в водонапорную башню высотой 12 саж., в которой дно железного бака помещалось на высоте 9,5 саж. от поверхности земли. Башню планировалось разместить на площади на пересечении Духовской (Республиканской) и Ильинской (Советской) улиц. Затем вода из башни собственным напором должна была разводиться по сети чугунных труб на протяжении 17,5 верст.

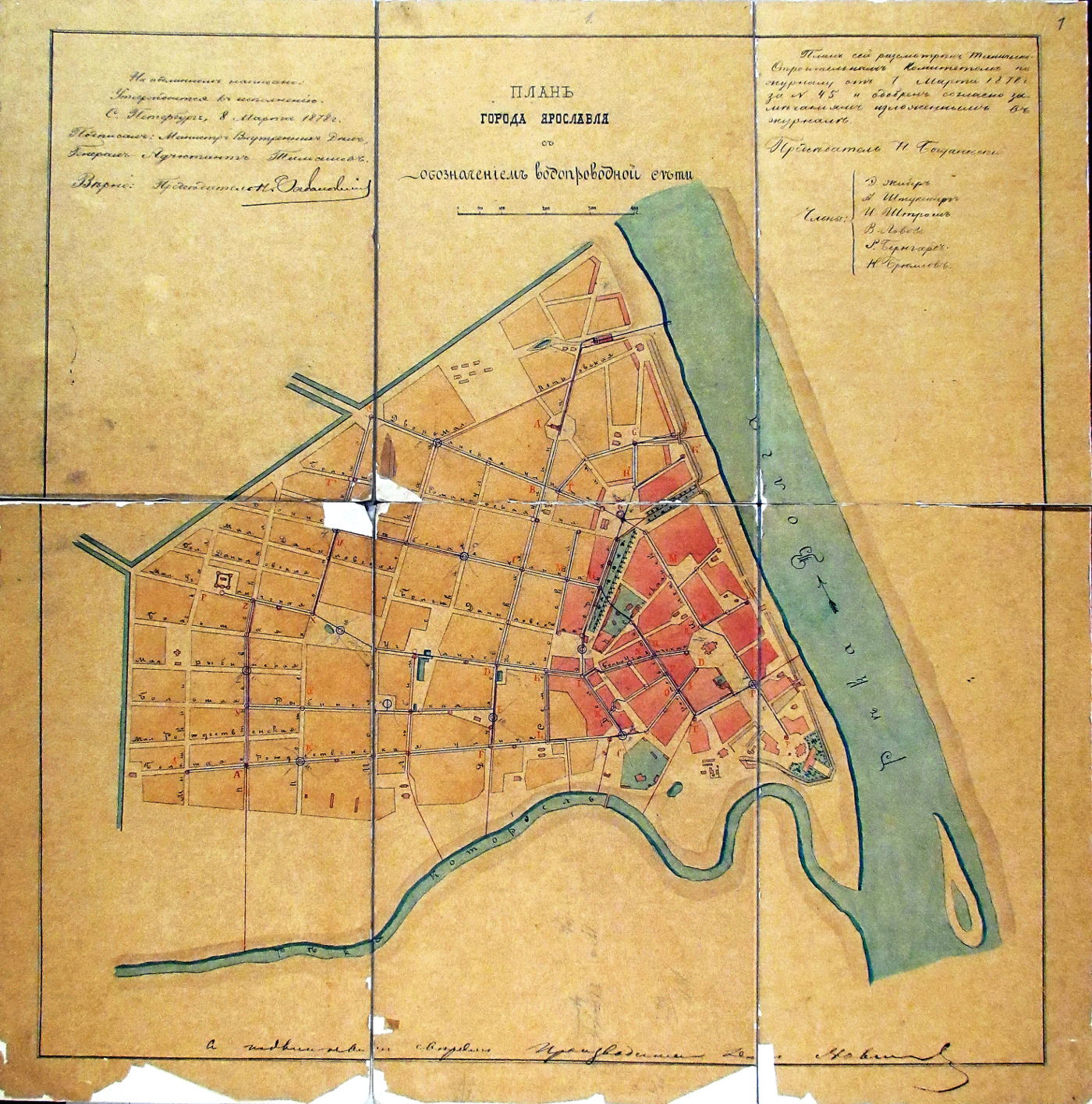

План г. Ярославля с обозначением водопроводной сети из проекта строительства ярославского водопровода инженера О. П. Вяземского.
Разработан в 1876 г., утвержден Министром внутренних дел 8 марта 1878 г.
ГКУ ЯО ГАЯО. Ф.509. Оп.1. Д.3614. Л.1.

Проект был составлен с учетом суточного количества воды, необходимого для снабжения города, в 200 тыс. ведер. Действие водоподъемных машин было рассчитано на 20 час. в течение суток. В качестве паровых машин планировалось использовать 3 локомобиля по 15 паровых сил каждый. На сети намечалось поставить 12 водоразборных, 74 подпорных, 25 спускных и 80 пожарных кранов, 30 вантузов и 2 фонтана. Первоначальная стоимость работ была определена цифрой 270,1 тыс. руб., однако, в соответствии с расчетами инженера общая стоимость строительства возросла до 425,0 тыс. руб.

Инженер К. К. Дилль, прусский подданный, автор и строитель Киевского, Курского и Гродненского водопроводов, представил в Ярославскую думу свои предложения по устройству водопровода, дополнив проект О. П. Вяземского проведением водопроводной магистрали в Закоторосльную часть города, и предложил устроить водопровод на свой счет за право эксплуатации его в течение 45 лет, но с условием, чтобы при продаже им воды город гарантировал ему валовый доход в сумме 28,67 тыс. руб. в год.

По ряду объективных причин, главной из которых все же было отсутствие у города средств на дорогостоящее строительство, оба проекта так и не были осуществлены. 4

В 1881 г. городским головой Ярославля был избран Иван Александрович Вахромеев. Именно с его деятельностью на этом посту связано строительство, а затем и дальнейшее развитие водопровода в Ярославле.

И. А. Вахрамеев вновь начал переговоры об устройстве водопровода с инженером К. К. Диллем. В апреле 1882 г. городская дума приняла и одобрила проект К. К. Дилля и высказалась за необходимость безотлагательно приступить к строительству. Для наблюдения за ходом работ из числа гласных думы была создана специальная водопроводная комиссия, в которую вошли: А. Ф. Быченский, П. А. Ерыкалов, А. Ф. Красовский, К. П. Коренев, М. Н. Литов, Я. С. Лопатин, Я. А. Муранов, И. И. Окерблом, П. А. Пошехонов, И. Н. Соболев. Понимая, какую важность для города имеет строительство водопровода, сам городской голова И. А. Вахромеев возглавил эту комиссию и руководил всей ее деятельностью. 5

Поскольку денег на строительство водопровода в городской казне не было, Ярославская городская управа взяла ссуду на три года в сумме 120 тыс. руб. в Ярославском общественном банке под залог городского имущества: «двух каменных корпусов гостиного двора и одного каменного полукруглого здания лавок с землею при них в количестве 1979 кв. саж., находящихся в Ярославле в 1-й части, 24 квартале, по Вологодской и Казанской улицам». 6

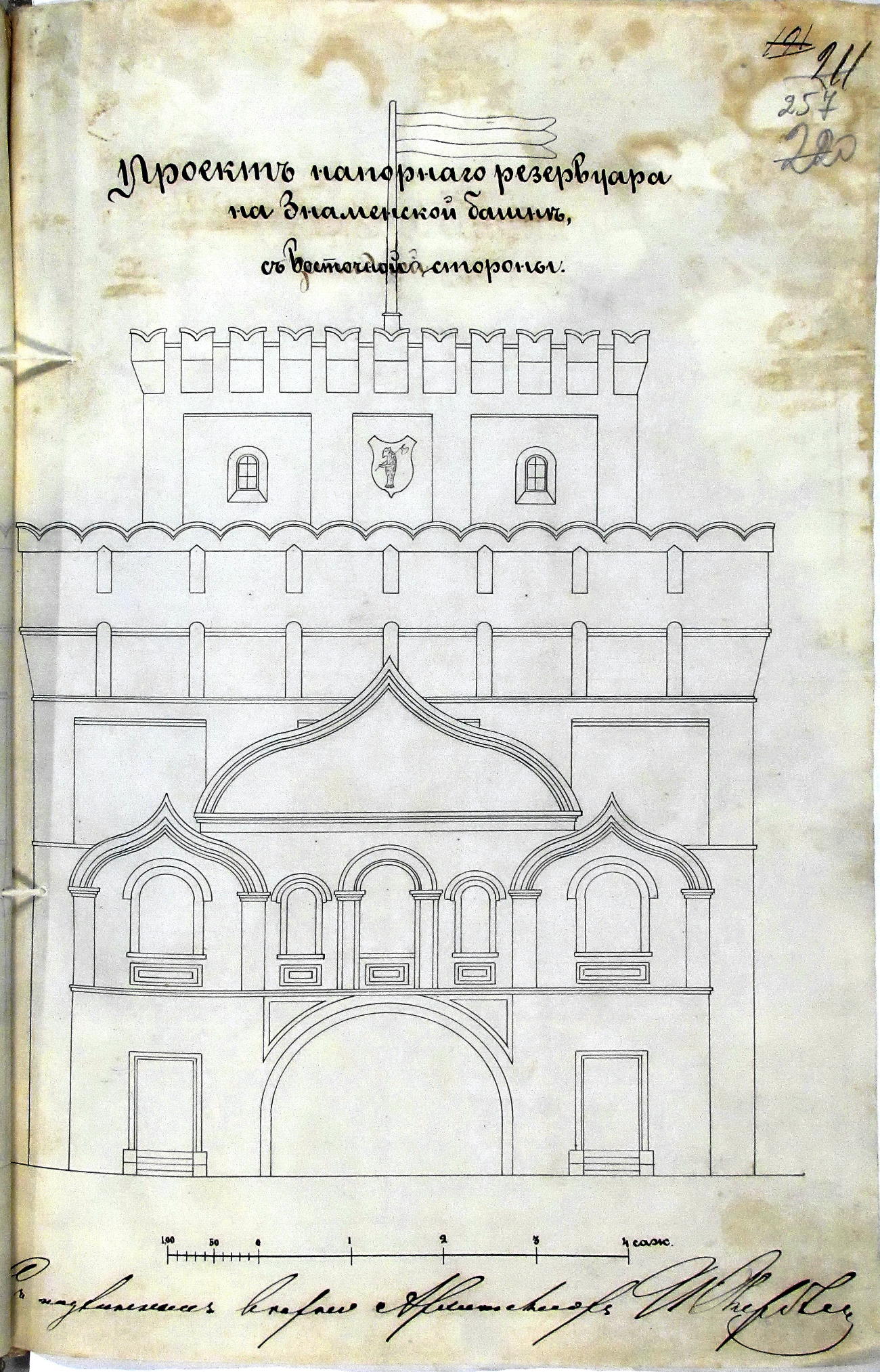

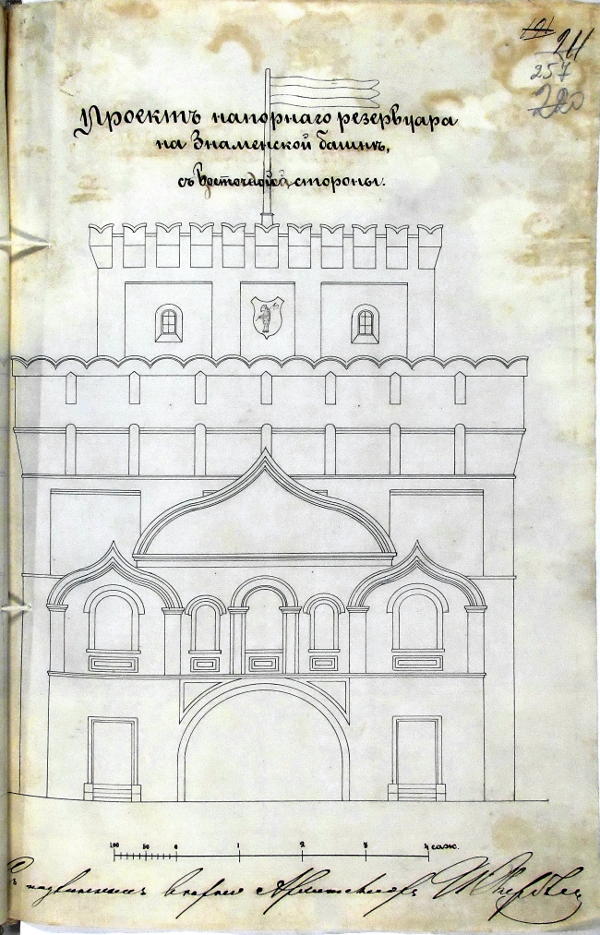

Проект устройства напорного резервуара городского водопровода в Знаменской башне г. Ярославля, разработанный архитектором И. И. Окербломом. 1882 г.
ГКУ ЯО ГАЯО. Ф.509. Оп.1. Д.172. Л.257.Копия.

Работы по устройству водопровода начались в мае 1882 г. под руководством инженер-механика А. В. Тиле и непосредственным наблюдением К. К. Дилля и велись весьма ускоренными темпами. К началу 1883 г. строительство главных сооружений водопровода было в основном завершено. 7

В пусковой период Ярославский водопровод составляли следующие сооружения: водоподъемный колодец на берегу Волги на высоте 15 м над уровнем горизонта воды с приемником и всасывающими трубами; три осадочных резервуара вместимостью по 50, 0 тыс. ведер воды, которые летом должны были использоваться как фильтры; здание насосной станции с установленными в нем насосами и паровой машиной мощностью в 30 л. с.; водонапорный бак на Знаменской башне емкостью около 15 тыс. ведер воды; разводящая сеть труб общей протяженностью около 5 км. Насосная станция 1-го подъема подавала воду из берегового колодца непосредственно в Знаменскую водонапорную башню, поэтому водопровод в быту очень скоро стали называть просто «водокачкой».

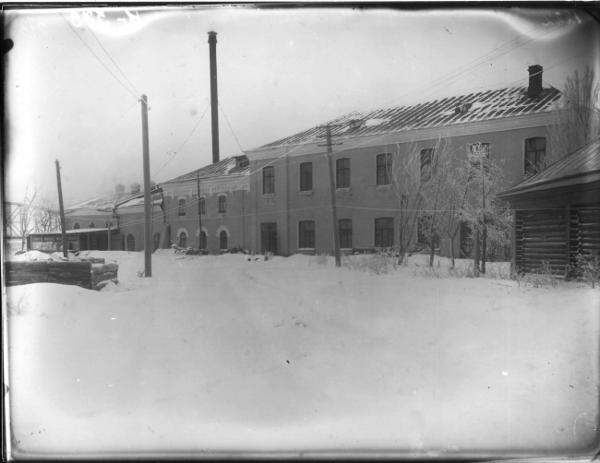

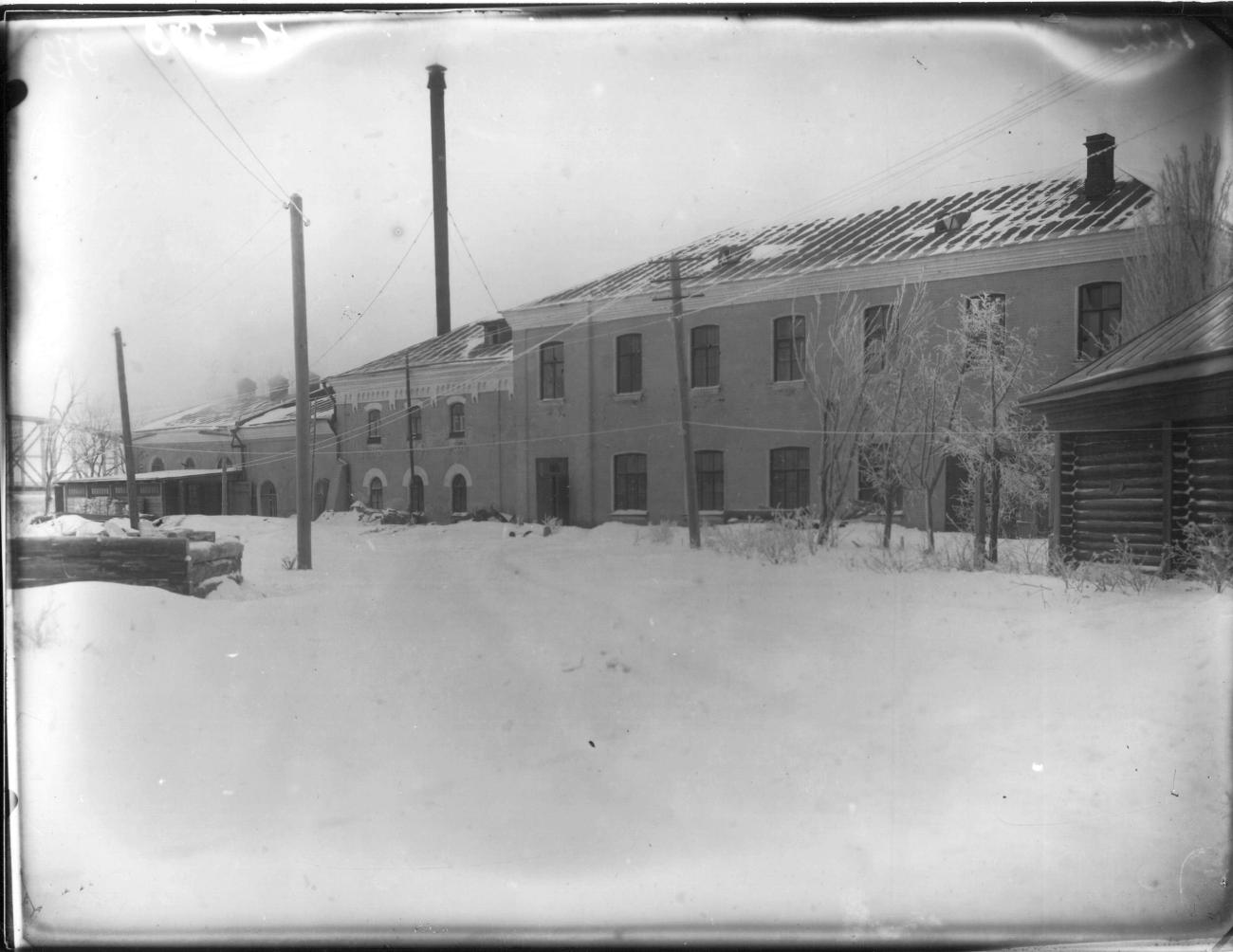

Внешний вид зданий ярославского городского водопровода.
Фото начала ХХ в. Из фондов ГКУ ЯО ГАЯО.

Водопроводная сеть была проложена в центре города, в районе современных улиц: Республиканской, Свободы, Кирова, Победы, Комсомольской, а также Богоявленской и Ильинской площадей. На этой сети были установлены пожарные гидранты, созданы 6 пунктов водоразбора для населения. Кроме того, было сделано 50 присоединений к водопроводу частновладельческих домов. Мощность водопровода определялась в 120,0 тыс. ведер в сутки. Общая стоимость сооружения составила около 110,5 тыс. руб. 8

Сначала пользование водой из пунктов водоразбора было бесплатным для всех жителей. Для тех же, кто проводил воду в свои дома и заведения, устанавливалась плата в зависимости от количества ведер, использованных в течение года. Количество же воды, потребляемой промышленными заведениями, учитывалось специальными водомерами. Бесплатно пользовались водой городская управа, воинские казармы, военный лазарет, театр, пожарное депо, гимназии, сиротские учреждения и ряд других. 9

30 января (11 февраля н. ст.) 1883 г. водопровод в Ярославле был торжественно открыт для общего пользования.

В речи известного ярославского городского врача Н. В. Пирожкова на торжественном мероприятии, организованном в тот же день 30 января 1883 г. Ярославской городской думой по случаю пуска водопровода, говорилось: "Едва только исполнилось полугодие после закладки водопровода — и вот в настоящий день совершилось открытие уже вполне оконченного столь полезного сооружения. Выполнение такого громадного мероприятия, с таким блестящим успехом и так быстро представляет нам полное торжество науки над стихией. Изобилие воды и доступность к ней в каждом отдаленном уголке города Ярославля облегчат хозяйственные заботы, послужат к оздоровлению городской местности, к расширению промышленных предприятий и в особенности к охранению имущества граждан от гибельных пожаров. Вот те наглядные и благие результаты, которых мы вправе ожидать от вновь устроенного водопровода... Улучшенный и бесплатный способ водоснабжения чрезвычайно возвысит наш город в санитарном отношении. Процент смертности в среде городских жителей, без сомнения, понизится, а продолжительность предоставит нам больше образцов глубокой старости... В числе работ были весьма серьезные задачи в смысле гидротехнического сооружения. Главные трудности заключались в прорытии тоннеля у берегов Волги, в устройстве подъемного колодца на высоте 7 сажен над уровнем меженной воды реки. Для подъема воды сооружено особое здание с паровой машиной в 30 сил. Рядом с этим зданием приготовлены три осадочных глубоких резервуара в земле, вместимость каждого равняется 50 тыс. ведер. Эти резервуары в весенний разлив и летом будут заменять собой фильтры... Значительная доля гидротехнического труда положена строителем водопровода инженером К. К. Дилль на сооружение водонапорного бассейна в центре города в Знаменской башне... Строгий архитектурный стиль Знаменской башни ничего не потерял, а скорее выиграл, когда его увенчали высоким этажом с зубчатым карнизом. Это интересное вместилище... заключает в себе 15 тыс. ведер. Устройство этого бассейна... дает возможность паровой машине на берегу Волги прекращать работы в ночное время. В случае же большой и неожиданной траты воды пускается в дело паровая машина — и тогда убыль воды в бассейне быстро пополняется. Наконец, последний отдел работ заключается в проведении железных труб по улицам и в частные жилища, а также в постановке на нескольких площадях водоемов и пожарных кранов. Длина протяжения труб равняется 6 верстам. Число частных домов, в которые проведены трубы водопровода, на первое время достигает 50... Вся эта масса столь разнообразных работ исполнена в 6 месяцев. Открытый в настоящее время водопровод снабжает город 120 тыс. ведрами в сутки...". 10

Из отчетов водопроводной комиссии видно, как росла и развивалась водопроводная сеть в последующие годы. Магистральные трубы были проложены: в 1883 г. — по Таборской улице с устройством водоема на углу Духовской (Республиканской) и Таборской улиц, в 1884 г. — от Духовской улицы по Дворянской (пр. Октября) до Городского вала, в 1885 г. — от Духовской улицы до здания Ярославского епархиального училища (Ярославский педагогический университет им. К. Д. Ушинского), от Угличской улицы по Екатерининской (Андропова) к Спасским казармам, в 1887 г. — от Духовской улицы по Дворянской до здания пожарного депо, в 1890 г.— от водоподъемного здания на Духовской улице по Большой Петропавловской (Терешковой) к Ильинской (Советской) улице, в 1891 г. — по Рождественской (Б. Октябрьской), Пошехонской (Володарского), Мышкинской (Лисицына) улицам, от Б. Угличской через Театральную (Волкова) площадь к Стрелецкой (Ушинского), от нее — к Семеновской (Красной) площади, в 1894-1898 гг. — по Борисоглебской (Свердлова) улице — и т. д. Кроме того, в эти годы росла и сеть домовых водопроводов, устраиваемых учреждениями и частными лицами. В нее оказалась включенной фактически вся центральная часть города. 11

С первых же месяцев действия водопровода в городскую управу стали подаваться сведения о его производительности. В документах за начало 1883 года имеются следующие характеристики: 12

  февраль март
Время действия 179 час 258 час
Количество накачанных ведер 692 110 981 620
Число оборотов насосов 138 422 196 344
В сутки в среднем ведер 24 718 31 668

В первый же год существования водопровода стало ясно, что при дальнейшем расширении сети мощности существующей паровой машины может не хватить. Поэтому уже на заседании 9 августа 1883 г. городская дума рассматривала предложение К. К. Дилля о приобретении второй паровой машины. Осенью 1883 г. она была куплена, к январю 1884 г., установлена, а в июне 1884 г. начала работу. 13

К июлю 1884 г. Ярославская городская управа констатировала, что все работы по устройству водопровода закончены, и произвела окончательный расчет с К. К. Диллем. Строительство водопровода обошлось городу в 117 744 руб. 70 коп.  14

26 февраля 1888 г. заведующий водопроводом А. В. Тиле подал в городскую управу отчет о его работе с1883 г. по 1887 г., в котором отмечал: "При сравнении отчетного 1887 г. с годом открытия водопровода оказывается, что расход воды увеличился на 30% с 32 428 до 42 261 ведер в сутки ... Городская сеть магистральных водопроводных труб, имеющая первоначально длину в 1955 саж., теперь простирается до 4180 саж. Число пожарных кранов увеличилось с 45 до 78... Число частных водопроводов, связанных с городским, 1 февраля 1883 г. было 50, а 1 февраля 1888 г. — 131. Длина сети труб домашних водопроводов — 12 верст 316 саж. Разбор воды из городских водоемов до 1 ноября 1884 г. был бесплатным. С этого времени на разборе воды бочками взимается по 8 коп. за 100 ведер, и по 1 февраля 1888 г. выручено с 5 водоемов 12524 руб. 75 коп. Ежедневный общий разбор воды в водоемах достигает приблизительно 20 тысяч ведер ... Что касается других частей водопровода, то с 30 мая 1884 г. в действии вторая водокачательная машина. Обе машины, как и котлы, действуют теперь поочередно: месяц одна, потом другая ...

В течение пяти лет сделаны разные дополнения и улучшения:

Машинное здание, Знаменская башня и пожарный двор соединены телефонами, на пожарном дворе установлен еще и микрофон. Поставлены над водоемами сторожевые будки, а в колодцы — водомеры ... На Знаменской башне устроены часы, которые ночью освещаются...». 15

Так началась история одного из старейших в России ярославского водопровода, ставшего в наше время основным в нашем городе современным, мощным, технически перевооруженным предприятием, от четкой, стабильной деятельности которого в огромной степени зависит нормальное жизнеобеспечение города и всех горожан.

Т. В. Котова. ГКУ ЯО «Государственный архив Ярославской области».

  1. Ярославские губернские ведомости (далее – ЯГВ). Ч. неоф. -1883. - 4 февр.(№ 10).
  2. ГКУ ЯО ГАЯО. Ф.501. Оп.1. Д.2438. Л. 1-2,18-19,55.
  3. Там же. Ф.509. Оп.1. Д. 82. Л.12-13.
  4. Там же. Л. 82, 83, 102 – 109 об., 152-162, 177-182.
  5. Там же. Д. 172. Л.103.
  6. Там же. Д.1984. Л.14.
  7. Там же. Л.1-5.
  8. Там же. Л. 76.
  9. Там же. Д.3621.
  10. ЯГВ. Ч. неоф. -1883. - 4 февр.(№ 10).
  11. ГКУ ЯО ГАЯО. Ф.509. Оп.1. Д.3621.
  12. Там же. Д. 1984. Л. 87.
  13. Там же. Л. 118,120,126,138.
  14. Там же. Л.153,156.
  15. Там же. Д. 452. Л.1-6.

/ 14 февраля 2013 г.
